宾高德之最:天府之国的最大火电厂-四川广安电厂

发布日期:2020-12-09 00:00 来源:http://www.dehao.net 点击:

四川广安电厂位于四川盆地腹地四川省广安市代市镇东北,距代市镇约1.0km,目前三期工程机组大小共2400MW


四川广安电厂共分三期建成,一、二期工程均为2×300MW燃煤机组,一期机组两台机组共用一套湿法烟气脱硫装置,由武汉凯迪公司承建,于2004年底建设投入运行。
二期两台机组共用一套湿法烟气脱硫装置,由北京国华荏原公司承建,于2005年底建设投入运行。
三期工程为2×600MW燃煤机组,#5机组的脱硫装置由上海龙净公司承建,2006年底投入运行;#6机组的脱硫装置由北京国华荏原公司承建,于2007年6月投入运行。
机组分别使用三座烟囱:


广安电厂脱硫GGH系统在运行中故障率较高,严重影响了设备的正常运行,业主决定对脱硫系统进行改造,取消GGH系统。
取消GGH系统后,烟气出口温度下降,含水量增加,从潮湿烟气变为腐蚀能力极强的湿烟气,三期机组共三座烟囱均已不能适应脱硫改造后的湿烟气工况,需对烟囱进行防腐处理。
业主对多种防腐方案进行比选,考虑到原烟囱的情况,防腐改造施工的适用性和湿烟气工况下的抗腐蚀性,业主决定选用宾高德®内衬系统作为三座烟囱的防腐内衬系统。



01

大型砖套筒烟囱应用宾高德®内衬系统
一期、二期工程项目情况相似,均为老式单筒混凝土烟囱改造宾高德®内衬系统。三期工程烟囱为砖套筒混凝土烟囱,烟囱高240米,出口直径10米。
三期机组烟气脱硫为石灰石湿法脱硫工艺,采用一炉一塔的配置形式,本次改造工程取消了烟气加热装置(GGH),脱硫后的烟气进入烟囱排放,烟气温度不高于50℃,烟气腐蚀等级为强腐蚀性。当脱硫系统停运或故障时,旁路挡板开启,锅炉排出的高温烟气直接进入防腐改造后的烟囱排放,烟囱运行温度为160℃,最高温度达180℃。

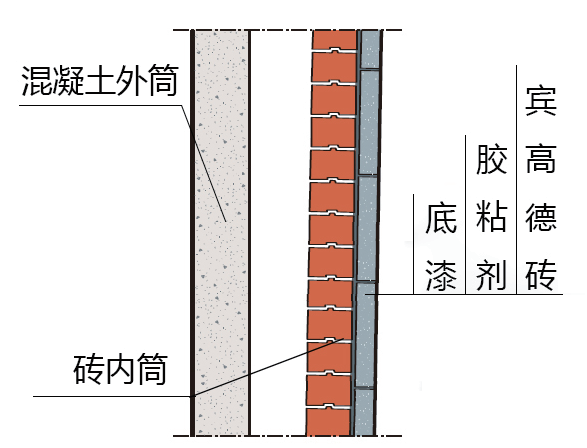

宾高德®内衬系统在不改变烟囱原有结构的情况下,同时满足适用于砖基体表面,应对湿烟气工况的腐蚀与渗透,旁路工况下的干湿烟气变化与高温烟气的全能防腐方案!

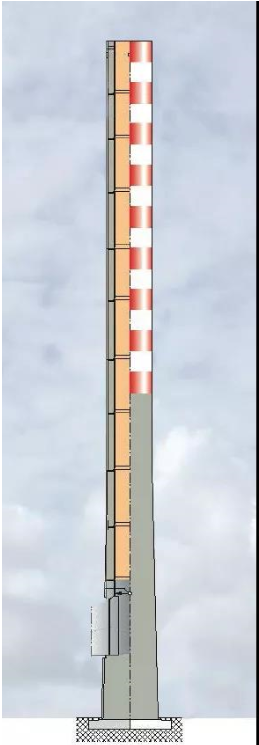

四川广安发电厂三期烟囱示意图




02


1、施工开始前,宾高德质监团队根据烟囱特点对施工人员进行全面的技术培训,施工过程中每一步的工作需经过宾高德质监人员的批准后进行。

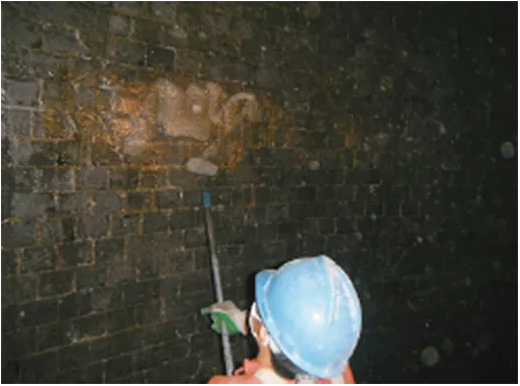

2、对砖基材表面采用高压清洗机进行高压清洗,将附着在内壁上的灰尘和酸性物质冲洗掉,进行表面处理工作时必须严格按要求施工,保证后期基底层与底漆、防腐层粘贴牢固。



3、对于表面腐蚀严重的部位,如烟囱内壁的砖缺损等问题,采用聚合物修补材料修补平整,由宾高德质监人员评定是否满足施工要求后,再进行宾高德底漆的涂刷。



4、底漆工作结束后,经质监人员验收通过,贴砖工作方可进行。施工过程在外籍监理及质监人员的指导和监管下进行,整个贴砖过程采用全程旁站式质监,并配备摄像头对贴砖过程进行24小时监控,有效保障工程质量。

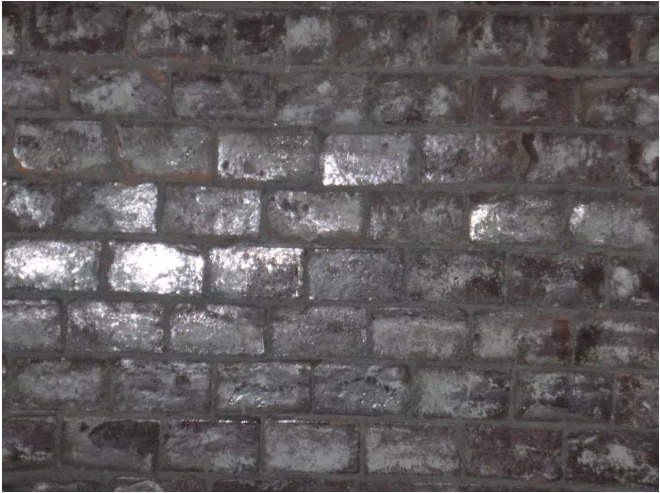

5、贴砖及细部处理完成后,由宾高德质监人员进行整体验收,逐块检查宾高德胶黏剂的固化情况及宾高德砖的表面完整度,对固化不良及砖表面有破损的部位进行重新衬贴。


重新衬贴处理的部位

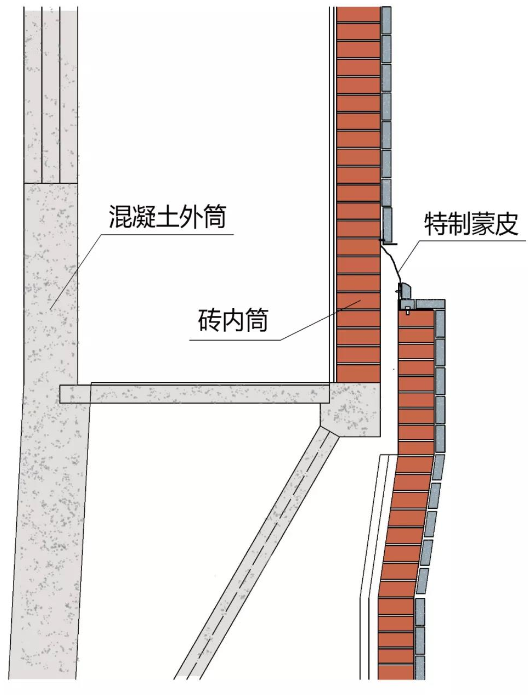

本工程于2011年07月竣工。宾高德技术团队在停机期间对该烟囱进行检查,未发现砖块脱落、开裂的现象,也未发现胶黏剂腐蚀、粉化的现象,烟囱运行至今情况良好,环梁伸缩缝部位也未发现腐蚀漏液问题。
另外,对于砖内筒结构烟囱,若采用宾高德系统进行改造,不需要对内筒进行更换,也不需要改变原烟囱结构,整个改造工作可在90天左右完成,造价、工期较其他可靠方案都有优势,故采用宾高德系统对此类烟囱进行改造无疑是正确的解决方案。
