恒逸文莱PMB石化项目,两根100米高宾高德®简式烟囱,出口内径4米。位于文莱大摩拉岛。烟囱防腐工程于2018年6月至9月间施工,防腐面积共计3015m2。
文莱地属于热带地区,常年炎热,平均气温在28°以上,属热带雨林气候。全年雨量分配均匀,常年湿润,无明显的季节变化,白天温度一般在30℃左右,夜间约20℃,6月至8月月平均降水天数16天。

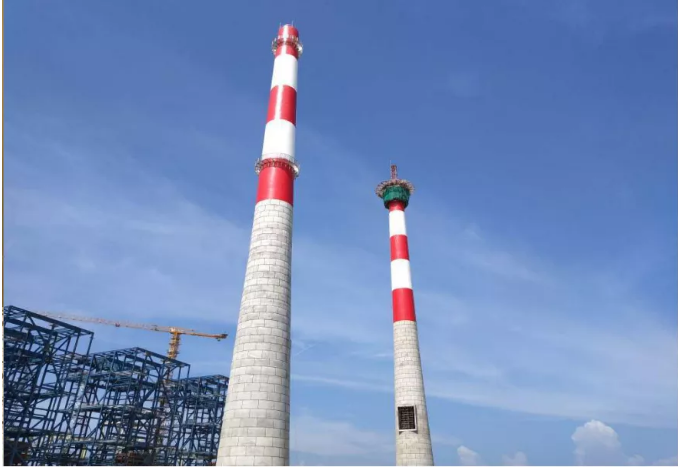

恒逸文莱PMB石化项目两根100米高宾高德®简式烟囱外观
1#烟囱施工统计
如上图,1#烟囱防腐施工计44天,其中设备准备3天,前处理15天,贴砖24天(停2天),验收2天。5人作业,烟囱面积约1500m2,人均日贴砖量12.5 m2。
贴砖24天中,雨天16天,其中一天因安全检查停工。
2#烟囱施工统计

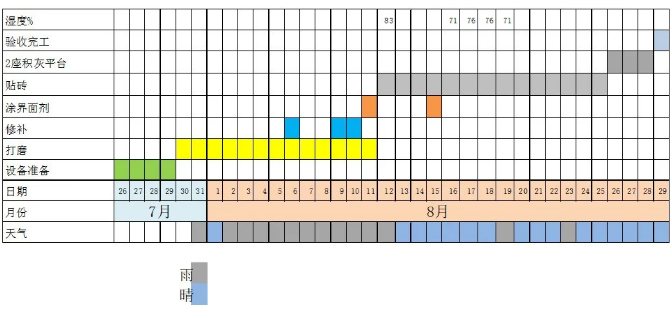

2#烟囱贴砖施工时晴天较多
2#烟囱于7/26-8/30日防腐施工,用时34天。其中前处理11天,包括打磨、修补与涂刷界面剂。贴砖14天,其中晴天11天,雨天3天。
八人作业,1500m2,人均日贴砖13.39 m2。

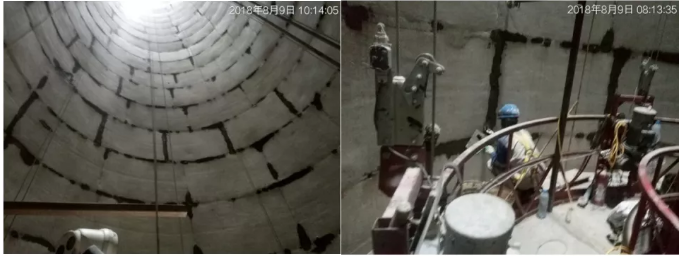

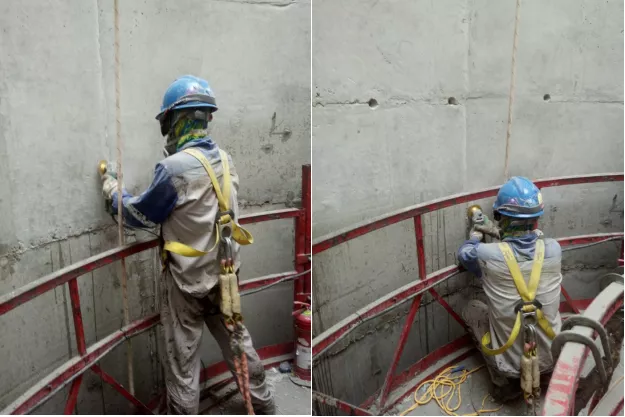

如下图,混凝土各模板之间高低差均需打磨,其中1#烟囱用时14天,2#烟囱用时13天:

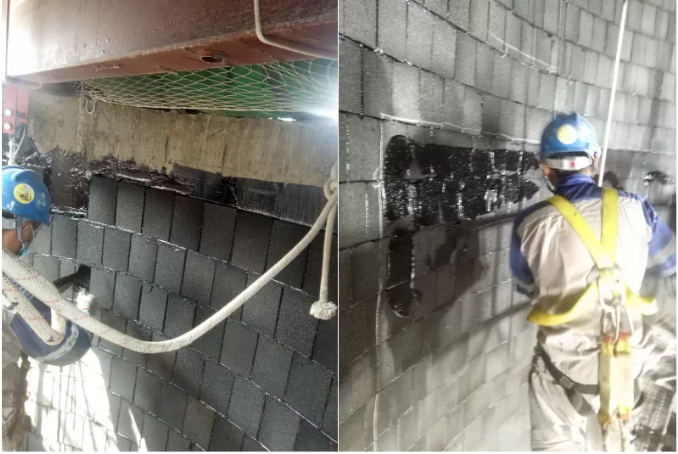

对每一块模板的接缝几乎均进行了修补,两座烟囱各用时3天。

从涂刷界面剂开始,每日测量温湿度,保证在标准范围内施工。

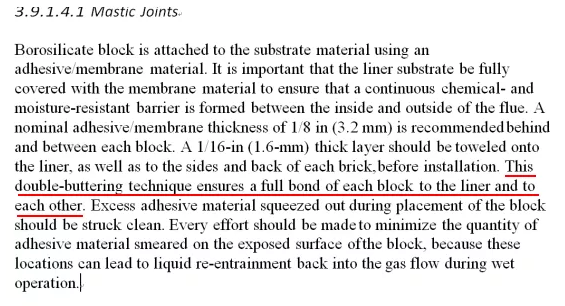

贴砖采用“双黄油法”,在EPRI REVISED WET STACKS DESIGN GUIDE 2012中明确指出:这种双黄油技术确保每一块砖完全贴合彼此和基材 。
基材与砖背、两块砖对应的侧面均先抹上胶,两层胶合二为一,这样的施工方法从块砖到最后一块砖保持不变!
只有严苛的细节坚持,才是质量的保障!

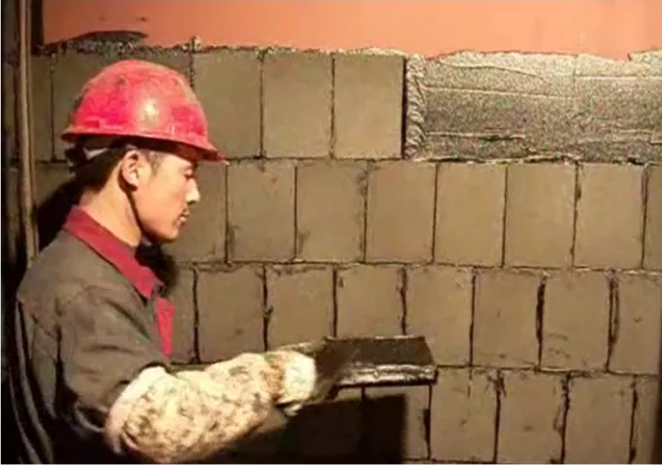

双黄油法贴砖
施工至顶口处 不合格处重新施工
三、案例总结
1#烟囱与2#烟囱,面积合计3015m2 施工共用时78天,其中1#烟囱作业人员6个,2#烟囱作业人员8人。
人均日贴砖量在13-15m2之间。
两座烟囱可视作一座200高的混凝土烟囱,除去中间从1#烟囱至2#烟囱过渡时的准备工作,高200m的混凝土烟囱工期可预估为70天左右。
在作业人员充足、混凝土筒壁内表面符合《烟囱工程施工及验收规范》(GB50078-2008)要求的情况下,工期可控制在40天以内。
