国电北仑电厂三期烟囱

您的当前位置: 首 页 >> 工程案例 >> 改造

国电北仑电厂三期烟囱

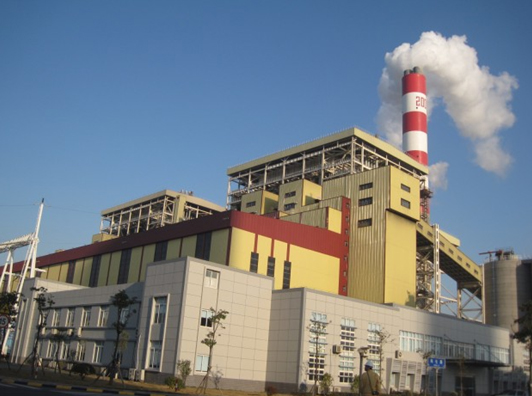

国电北仑电厂三期烟囱

国电北仑三期工程烟囱为双钢内筒套筒烟囱,自立式钢内筒标高为238米,直径为7.6米,经过几次检查发现,钢内筒腐蚀呈加速趋势,2011年4月发现漏点超过250处。三期烟囱钢内筒泡沫玻化砖防腐系统,由于防腐专用胶及泡沫玻化砖材料性能可能存在质量缺陷,加上防腐施工工艺缺陷,共同导致了烟囱钢内筒内表面浸泡在酸液中,无法避免将对烟囱钢内筒进一步腐蚀。我公司对6、7号机组烟囱钢内筒内壁以下防腐层进行分段改造,利用每次大修时间进行施工,并对6、7号机组烟囱水平烟道进行重新防腐,最后对钢内筒外壁进行重新油漆保养,以确保钢内筒使用寿命。防腐方案如下:


1)整体防腐采用进口宾高德泡沫玻璃砖。
    2)烟囱内壁从积灰平台至烟囱标高200米范围,拆除原有国产防腐砖并清理干净。
    3)导流板部位,为防止烟气冲刷,此区域采用宾高德®内衬系统+宾高德胶黏剂。

北仑电厂三期扩建2×1000MW机组6、7号机组烟囱钢内筒防腐改造工程已于2013年3月份完工,两根钢内筒烟囱整体改造完毕。


相关标签:脱硫烟囱
